    Перевод ТЭЦ-3 в Алматы на газ: Минэнерго заявило о жестком отставании от графика работ

    Строительство ТЭЦ в Алматы

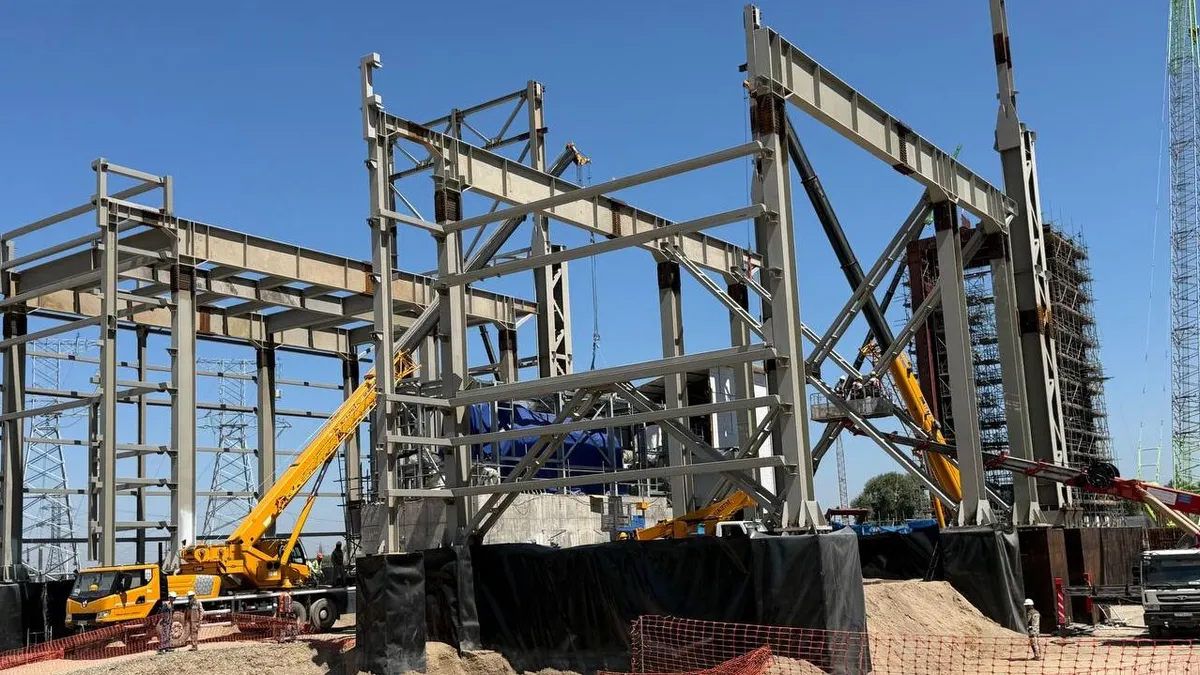

    Строительство ТЭЦ в Алматы. Фото: пресс-служба Минэнерго РК

    Министерство энергетики РК сообщило, что работы по переводу ТЭЦ-3 в Алматы на газ готовы лишь на 26% и значительно отстают от графика, передает NUR.KZ.

    Как рассказали в пресс-службе Минэнерго, глава ведомства Ерлан Аккенженов посетил строительные площадки ТЭЦ-2 и ТЭЦ-3 в Алматы, где ведутся работы по переводу станций на сжигание природного газа, что поручал президент РК Касым-Жомарт Токаев.

    Сообщается, что на ТЭЦ-2 общий уровень строительной готовности достиг 92%. Практически полностью завершена поставка технологического оборудования, на площадке задействованы около 1,5 тыс. специалистов и более 140 единиц строительной техники.

    "Министр поставил задачу сохранить набранные темпы строительства. Подрядным организациям поручено привлечь дополнительных профильных специалистов, в том числе монтажников и сварщиков, а также ускорить завершение процедур согласования документации, необходимой для проведения пусконаладочных работ", - сказано в сообщении.

    А вот на ТЭЦ-3 выявлено существенное отставание от утвержденного графика реализации проекта, общий уровень готовности объекта составляет порядка 26%.

    Сообщается, что на площадке сохраняются задержки с поставкой ключевого оборудования, а фактическая численность работников не превышает 600 человек при плановой потребности около 1 600.

    Как отметили в Минэнерго, это отражается на сроках выполнения строительно-монтажных работ по ряду ключевых объектов станции, включая распределительное устройство и системы управления.

    Министр энергетики поручил заказчику и генеральному подрядчику в кратчайшие сроки обеспечить наращивание темпов строительства, увеличить численность персонала и количество задействованной техники до проектных требований.

    "Объективные сроки утверждены, никакие переносы не обсуждаются! Требую незамедлительно устранить кадровый дефицит и кратно увеличить объемы спецтехники на стройке", - заявил Ерлан Аккенженов.

    Он также заявил, что если в ближайшие недели ресурсы на отстающем объекте не будут полностью мобилизованы, в отношении заказчиков и подрядчиков будут инициированы строгие взыскания.

    К слову, в январе 2026 года Аккенженов уже констатировал отставание от графика на ТЭЦ-3, назвав главной причиной слабую организацию работы генерального подрядчика. Тогда он также потребовал немедленно мобилизовать ресурсы и обозначил персональную ответственность исполнителей.

    Эксклюзивный контент и новости только для вас! Подпишитесь на Telegram!

    Подписаться

    Перевод ТЭЦ-3 в Алматы на газ: Минэнерго заявило о жестком отставании от графика работ

    Узнавайте обо всем первыми

    Подпишитесь и узнавайте о свежих новостях Казахстана, фото, видео и других эксклюзивах

    Instagram
    Закладки
    Пока здесь пусто
    Используйте кнопку «
    » на странице публикации, чтобы сохранить её в свой личный список закладок.
